1、国务院办公厅发〔2017〕19号《关手促进建筑业持续健康发展的意现》指出:培育全过程工程咨询。鼓励投资咨询、勘察、设计、监理、招标代理、造价等企业采取联合经营、并购重组等方式发展全过程工程咨询,培育一批具有国际水平的全过程工程咨询企业。制定全过程工程咨询服务技术标准和合同范本。政府投资工程应带头推行全过程工程咨询,鼓励非政府投资工程委托全过程工程咨询服务。
2、住建部建市[2017]98号文《建筑业发展“十三五”规划》指出:“改革工程咨询服务委托方式,研究制定咨询服务技术标准和合同范本,引导有能力的企业开展项目投资咨询、工程勘察设计、施工招标咨询、施工指导监督、工程竣工验收、项目运营管理等覆盖工程全生命周期的一体化项目管理咨询服务,培育一批具有国际水平的全过程工程咨询企业。”
3、住建部发布了建市[2017] 145号《关于促进工程监理行业转型升级创新发展的意见》,提出“鼓励大型监理企业采取跨行业、跨地域的联合经营、并购重组等方式发展全过程咨询,培育一批具有“国际水平的全过程工程咨询企业”。各地要在调查研究的基础上,结合本地区实际,积极开展培育全过程工程咨询服务、推动监理服务主体多元化等试点工作。
4、国家发展改革委发〔2019〕515号《住房城乡建设部关于推进全过程工程咨询服务发展的指导意见》指出:以工程建设环节为重点推进全过程咨询。在房屋建筑、市政基础设施等工程建设中,鼓励建设单位委托咨询单位提供招标代理、勘察、设计、监理、造价、项目管理等全过程咨询服务,满足建设单位一体化服务需求,增强工程建设过程的协同性。
(二)推动建筑师负责制
1、住建部建筑市场监管司2017年12月17日发布了《关于在民用建筑工程中推进建筑师负责制的指导意见(征求意见稿)》,提出:“推进建筑师负责制,充分发挥建筑师主导作用,鼓励提供全过程工程咨询服务,”“推进民用建筑工程全寿命周期设计咨询管理服务,从设计阶段开始,由建筑师负责统筹协调各专业设计、咨询机构及设备供应商的设计咨询管理服务,在此基础上逐步向规划、策划、施工、运维、改造、拆除等方面拓展建筑师服务内容,发展民用建筑工程全过程建筑师负责制。”
此项改革任务是政府整体思路中最为困难的一项任务,原因包括:
①我国设计企业的设计收费要远高于项目管理收费,而项目管理取费则偏低,设计单位缺少利益驱动;
②再有就是国内从未采用过D+M管理模式,造成设计单位普遍缺少此方面的实践,没有项目管理能力与经验的累积。
由于设计与管理合一可以减少总体的智力资源投入,只要解决了上述能力和经验积累的问题,其市场可行性还是较为现实的。住建部虽然一直试图推行这一在国际上较为广泛采用且成熟有效的管理模式,但对推行的困难有着较为清楚的认识,在同一文件中提出:“鼓励建筑师参与项目管理培训,增加项目管理实践,全面提升项目管理能力,提高市场对建筑师负责制的认可度。”
截至2019年9月初,没有国家权威机构对以上相关文件进行推进工作,建筑师负责制一直举步停止不前。
2.2019年9月25日,国务院办公厅转发住房城乡建设部《关于完善质量保障体系提升建筑工程品质指导意见的通知》国办函〔2019〕92号 :积极发展全过程工程咨询和专业化服务,创新工程监理制度,严格落实工程咨询(投资)、勘察设计、监理、造价等领域职业资格人员的质量责任。在民用建筑工程中推进建筑师负责制,依据双方合同约定,赋予建筑师代表建设单位签发指令和认可工程的权利,明确建筑师应承担的责任。(由住房城乡建设部、发展改革委牵头负责) 直到2019年9月25日,由国务院最高级别的指导型政策文件,明确在民用建筑工程中推进“建筑师负责制”,这在工程咨询行业领域里,较为敏感的一些专业人士已经意识到“建筑师负责制”与国际接轨的春天即将到来!
(三)借鉴国际经验及与国际项目管理接轨仍是改革的必经之路
1、我国改革开放以来对国际工程管理体系与惯例的成功借鉴
①建设行业四项基本制度的建立:四项基本制度即项目法人责任制、合同制、招投标制与建设监理制,大致起始于1980年代前半期,当时中国尚处于全面的计划经济时期,对单一由国家提供建设资金的工程建设项目,实行的是计划分配勘察设计施工任务,按国家统一制定的概预算定额价格来结算投资,但因发生了中国对世界银行货款的需求,就要建立并实行上述基本制度,以符合多边援助银行的基本规则,非此无法获得世行的贷款。至今这四项制度仍是我国建设行业法律法规体系的基本支柱。
②从1980年代开始,中国在工程投资与建设领域成功借鉴了一些重要的国际规范体系及相应的规范的惯例性文件。其中最为重要并影响至今的主要是联备国工业发展组织(UNIDO)可行性研究报告编制指南/手册与国质咨询工程师联合会(FIDIC)全套工程合同体系的引入。
两个成熟体系及文件的借鉴大致始于向一时期。这类借鉴基本都是成功的,其中前者用于项目前期(即项目可行性研究报告获得投资人决策层批复前的项目前期),而后者用于此后的项目建造/建筑期。
2、需要冷静看待我国的建筑业管理现状
我国自上世纪八十年代就开始进行建筑业的管理改革,在建立建筑业投资与建设管理的基本制度、即采用国际通行的惯例性文件方面取得了成功,但在引入国际工程界具体做法方面却走了不少弯路:
①如最初设想引入的“工程项目全过程管理”及工程管理顾问制度,偏差为“建设监理制”,2003年住建部就发布了“培育和扶植工程项自管理企业”的指导意见,十五年过去了,除个别企业实现了向全过程管理企业的转型外,绝大多数咨询企业除更改了名字为“工程项目管理公司”外,实质能力并无改变;
②再如工程总承包方式的推行,除工业项目的工程总承包尚较为规范外,因没有清晰正确的国家规范指引,在其他领域的推行误区极多,大量号称采用了工程总承包模式的项目大规模失控,成了假“EPC”、伪“EPC”;
③在工程项目实施“建筑师负责制”更是基本停留在设想与纸面上,试点都尚未能进行。
所以我们近十年来虽进行了不少举世瞩目的“大国重器”工程,但很多也是在付出了本可避免的工期、造价、质量、生命的额外代价才完成的。
3、建筑业改革与转型的思路就是继续与国际工程管理惯例的接轨
从前述三个建设领域改革或转型的方向我们可以看到三个等式:
①工程项目全过程管理=国际工程投资与管理界的由顾问单位承担工程项目的全过程管理,即采用FIDIC规范合同文本中的施工合同条件(红皮书),并由FIDIC工程师担址建造期中的核心管理者。
②工程总承包模式=采用FIDIC99年合同族系中的 “工程设计+采购+建造条件/EPC”规范合同文本(银皮书)。
③建筑师负责制=是国际工程常用的D+M(设计+管理)管理模式,由承担项目全部设计的建筑师同时担任FIDIC工程师,在承担了设计工作外也同时承担项目建造的管理工作。一般可采用FIDIC“客户与咨询工程师的服务合同”白皮书。 这三个等式的左侧是我们目前改革转型的方向,右侧则无一例外的是国际工程界的标准管理模式与规范的惯例性文件,所以我们可以说建筑业改革思路就是继续与国际工程管理惯例的全面深入地接轨。
1、国际项目与国内工程项目管理的差异何在?
1)“国际工程项目”的基本定义为:按照国际惯例进行管理的工程项目,首先包括由国际多边援助银行资助的全部工程项目,或项目的四个主要参与方只要有一个是在进行跨国性参与及经营的就都是国际工程项目,因为在上述情况下:项目需采用国际惯常的方式及概念进行,各参与方间的相互沟通与协调也需要使用国际共同的管理语言。所以“国际工程项目”并非越域性的概念,在中国境内的工程建设项目只要具备上述 “国际”因素,也都是“国际工程项目”,而采用了国际惯例的工程总承包项目就是“国际工程项目”。
2)据上述定义反过来讲,“国内工程项目”就是在中国境内完全按照国内传统方式与做法(存在明显的与国际做法不能接轨之处)进行主要管理的工程建设项目。
2、注重工程建设项目全过程管理的意义
1)工程项目的全寿命期一般包括:项目的前期(即策划与决策阶段)、项目的建设期(即工程设计与工程施工阶段)、项目的使用期(即项目的交付使用+保修与运行管理阶段)。如果仅仅讲一个项目建设的生命期则只包括前两个阶段+使用期中的保修责任阶段,而不包括项目使用期长期运行管理内容。
2)一个工程项目从建设到运行,自始至终均有成本在不断发生,在前期会发生策划并决策一个项目投资的咨询及管理费用,在建设期则会发生工程设计与施工及其管理的费用,在运行则会发生维护项目使之处于正常技术与服务状态的养护费用:在上述各个阶段还有可能或然发生的因决策或管理失误产生的风险费用。我们最终应该追求的是对项且全寿命期总成本的控制。
3)所以国际工程投资及管理界进入“现代”以来(一般界定于1990年前后)开始愈发重视工程项目建设的全过程管理、甚至重视工程项目技术寿命期的全过程管理。如FIDIC从原来侧重于推介红皮书(仅限于工程施工阶段)、到99年合同族系银皮书/新黄皮书推动工程总承包方式(扩展为工程设计+工程施工两阶段)、再到2006年的金皮书/DBO合同重视全部建设+运营管理。
4)对各类工程咨询企业而言,具有项目全过程管理的能力极具意义,一是可以拓宽咨询企业业务领域,二是可以增强管理咨询单项业务能力并提升质量。
3、我国与国际管理惯例接轨的成功与失误
1)我国改革开放以来对国际工程管理体系与惯例的成功引入与借鉴
①建设行业四项基本制度的建立:四项基本制度即项目法人责任制、合同制、招投标制与建设监理制,大致起始于1980年代前半期。当时中国尚处于全面的计划经济时期,对单一由国家提供建设资金的工程建设项目,实行的是按国家计划分配勘察设计施工任务,按国家统一制定的概预算定额来结算投资,但因发生了中国对世界银行贷款的需求,就要建立并实行上述基本制度,以符合多边援助银行的基本规则,非此无法获得世行的贷款。至今这四项制度仍是我国建设行业法律法规体系的基本支柱。
②从1980年代开始,中国在工程投资与建设领域成功借鉴了一些重要的国际规范体系及相应的规范的惯例性文件,其中最为重要并影响至今的是联合国工业发展组织(UNIDO)可行性研究报告编制指南/手册与国际咨询工程师联合会(FIDIC)全套工程合同体系的引入。
两个成熟体系及文件的引入与借鉴大致起始于同一时期,其中前者用于项目前期(即项目可行性研究报告获得投资人决策层批复前的项目前期),而后者用于此后的项目建造/建筑期。
(二)工程项目全过程管理的任务与阶段划分
1、如何埋解工程建设项目管理的定义

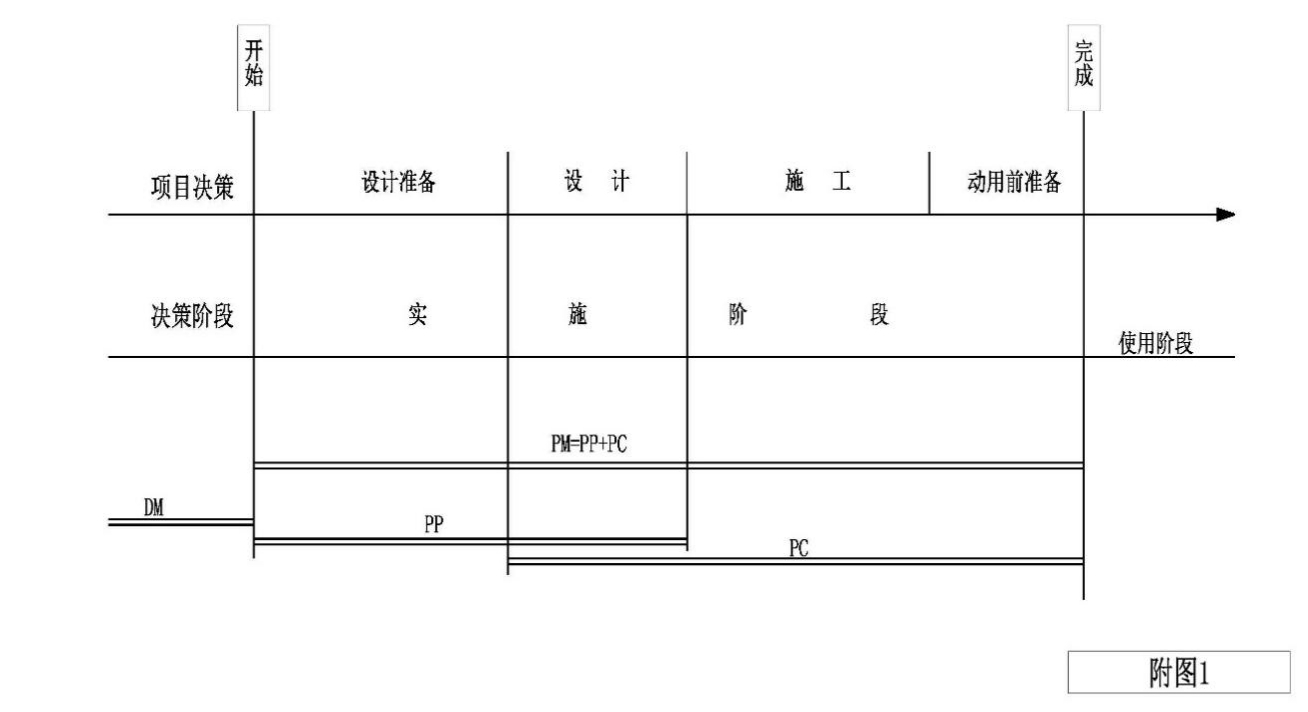

国际工程建设界对工程项目管理(PM)给出的基本定义(以英国皇家建筑师协会为例)如下:“从项目的开始到项目的完成,经过项目策划(PP)和项目控制(PC)以达到项目的费用、质量与进度目标”。(见附图1)

上述定义极为经典,曾被国际工程界所广泛地接受与认同,并被国内外的业内人士广泛地引用。
定义主要包括了“项目全过程管理”的界定与“项目管理目标”(即全方位管理)的设定这两方面的表述。
1)在项目管理过程的表述上,给出了在工程建设项目生命期内的六阶段划分法,这也是工程建设项目最为详尽的阶段划分方法,是业内其他(五、四、三)阶段划分方法产生的基础。
2)在管理目标(即全方位管理任务)的设定上,按传统的项目管理观念,定义给出了“项目的费用、质量与进度“三项内容。此定义的影响广泛与深远:上世纪90年代中期中国监理法规所述的“三控”,本世纪00年代中期中国政府租行工程项目管理的“代建制”所复述的“三控”等,就是指上述基本定义中所列的三大项目管理目标(任务)。但现代的项目管理观(一般认为产生于上世纪八十年代末、九十年代初的交汇期)已经将项目管理的目标与任务拓展至“完程的项目功能策划+人性化的设计、**社会可持续发展、及**职业健康与安全等方面。
与此相关,项目管理过程及阶段划分的表述也关系到项目建设管理必须退守的程序问题、即“建设程序”。
2、明晰基本建设程序的意义
1)建设程序的定义与作用
工程程项目建设程序是指工程项目以策划、评估、决策、设计、施工到竣工验收、投入生产或交付使用的整个建设过程中,各项工作必须遵循的先后工作次序。建设程序之所以产全的原因是:
①它是工程建设过程客观规律的反映,是用科学方法顺利推动项目进程的有力工具,,是工程项目科学决策和顺利进行的重要保证,不能任意顺倒,但可以合理搭接(overlapping)
②政府的各个职能管理部门对工程项目进行管理、控制、统计等亦均基于国家认定的建设程序而设置,所以建设程序也成为政府对工程项目进行管制的强制性工具,任何建设单位均无法摆脱政府对工程项目的管控,否则则可能造成违法违规,尤其是对政府投资或国企投资项目而言更是如此,建设单位必须服从此管控要求。
2)建设程序曾在国务院关于勘察设计的条例中被精练地表述为“先勘察、后设计、再施工”,但因勘察与设计自身就分别具有三个子阶段,如何衔接上述三者并不简单。
3)建设程序对项目业主方及其聘用的管理顾问的特殊意义何在?业主方是唯一参与项目全过程管理的单位,也是进行项目程序性管理的主体。建设程序管理及控制是业主方进行正常项目管理的基础,自然也是项目全过程管理咨询单位重要责任。
3、项目阶段性划分是精准确定项目管理过程的依据
2)正确理解上述项目管理(PM)全过程的定义既是重要的,但又是较为复杂的,原因在于:在前述项目六阶段划分的表述中,除“施工”的定义就是承包商“照图施工”较清楚且无异议外,什么是“设计准备”、“设计”、“动用前准备”呢?国内许多教学与研究机构甚至行业组织对此尚有不同的理解及表述,在业内存在一定程度上的认识混乱,可究其原因却不难发现;:这是由于不能在各阶段包括子阶段的起止点处确定一个规范的进度形象所造成的。

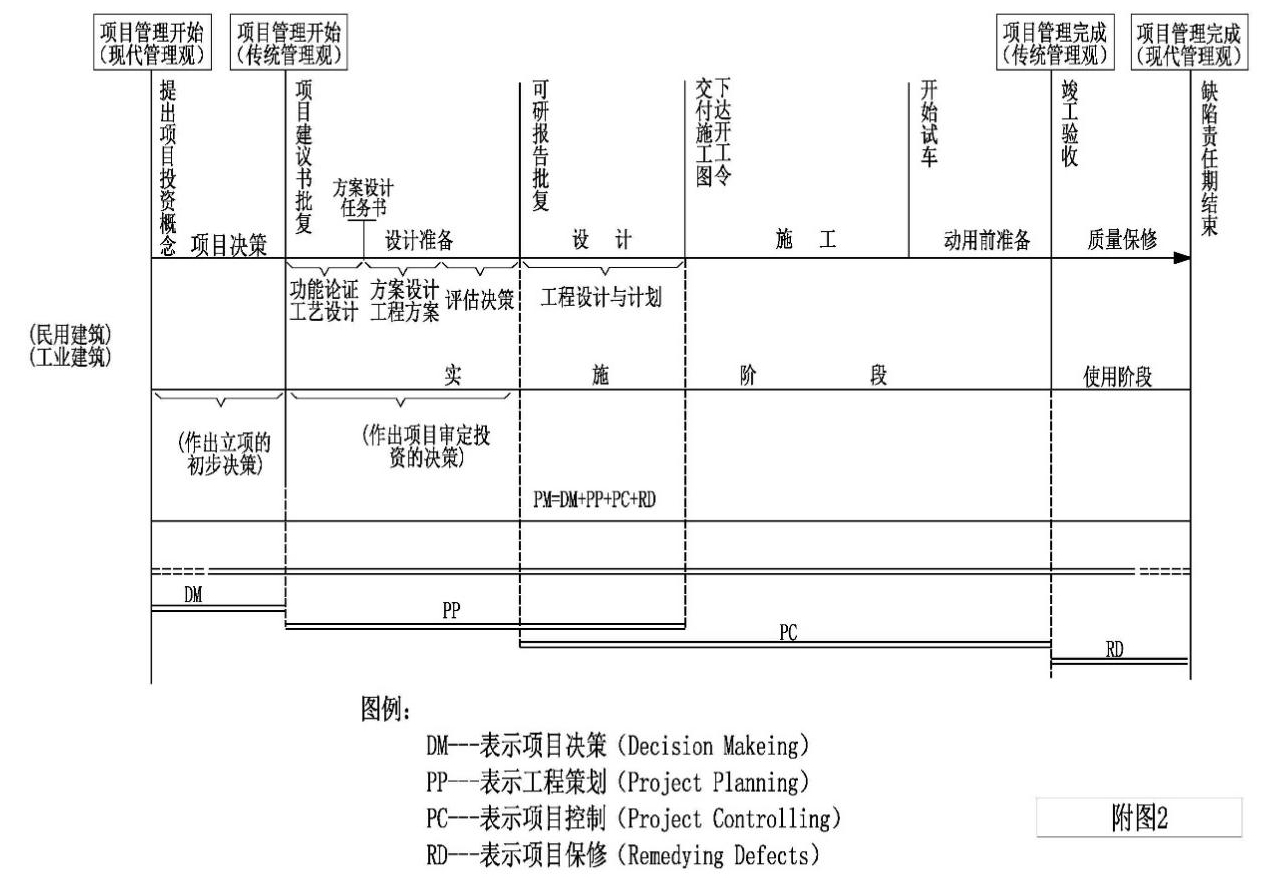

3)为清晰定义这些阶段的准确涵义,在2006年由国际咨询工程师联合会(FIDIC)与中国工程咨询协会联合组织的项目管理研讨会上,我根据对国际及国内工程建设项目管理基本理论和实际操作过程的理解,在每一阶段的起止点上分别加入了一个规范的里程碑进度形象或日可交付的管理成果,据此制备了附图2,以期排除上述认识上的混乱。

4、六阶段及五阶段划分某些表述与国内业界习惯的表述方式亦有差异:
②设计准备阶段。是目项目建议书获得批复到项目可行在研究报告获得投资人决策层批复的过程,这一过程中将并行两大类工作:一条线是项目详尽功能需求的论证(对应于工业项目而言则是生产工艺设计的详尽论证),形成方案设计(工程方案)任务书,最终获得多个可用的方案设计/对应于国际惯例所称谓的概要设计/SD(或曰工程方案);另一条线则是编制项目可行性研究报告,最终经技术与经济的综合比选,在上述多个可用方案或多条技术路线中确定最优、即最可行的方案设计(或日工程方案),从而完成可行性研究报告的编制、独立专业机构进行的第三方评审与投资人决策层的审查批复,也就是决定了项目“怎么做”的问题。可行性研究报告批复是在前述初步的立项决策的基础上做出的投资审定性决策,但因为这个决策也为项目的工程设计奠定了基础,所以国际工程界、尤其是工程设计的行业组织亦将此阶段称为“设计准备”阶段(准确地说是“工程设计的准备阶段”)。
④施工阶段。是指从施工单位完成编制施工图(在EPC/P&D+B承包或按国际惯例管理的GC方式下)或自业主方获得其委托设计单位编制的施工图纸(按国内传统方式管理的GC方式下),并通过对施工方的招标采购,业主下达项目开工令开始,直至项目竣工验收交付使用的完全过程,对工业项目或带有工艺处理设备的基础设施项目而言,则一般是指从项目开工直至工业或工艺处理设备完成单机安装,具备进行初步试车条件的过程。
5、联合国工业发展组织(UNIDO)的可行性研究报置编制指南/手册
将项目策划与决策阶段(项目前期)的管理工作分人四项:即”投资机会研究”、“预(初步)可行性研究”、“详细可行性研究”+“评估与决策;分别对应于国内的“建立预备项目库/提出项目投资概念(特定项目出库)”“项自建议书”、“可行性研究报告”等三个可交付的管理成果。
(三)从传统向现代的工程项目管理观的发展
1、传统的工程项目管理观
英国人给出的工程项目管理(PM)的定义有二重涵义:
1)从管理过程讲,PM=PP+PC,这里的PM过程并不包含项目立项决策(DM/Decision Making),也不包含项目保修(RD/Remedy Defects)。但立即决策是项目的宏观决策,是项目实施阶段管理的前提,其作用极为重要却为什么不是项目管理的内容?
2)从管理任务与目标设定上讲,仅有费用、质量与进度三项,但已不能涵盖现代工程项目管理的全部主要要求;
上述定义在以往是很权威并取得普遍共识的,曾在业内占有统治地位。但自上世纪九十年代初期开始,国际工程界对项目管理的关注点无论从管理过程还是管理任务上讲都大大扩展,产生了现代工程项目管理观。
2、现代的工程项目管理观
1)从管理任务与目标设定上讲,增加了社会可持续发展、职业健康与安全、完善项目功能策划及人性化的项目功能设计等内容:
2)项目管理过程的定义向前向后都延伸了,即PM=DM+PP+PC+RD,管理过程与项目生命期完全一致起来。现代项目管理观弥补了传统项目管理观的不足,具有重大管理意义。
3)现代项目管理观的产生原因
①现代项目管理观更注重从管理的实际需要而不仅仅是从概念出发去考虑问题,认为从提出项目投资概念到批复项目建议书这一阶段的初步但宏观立项决策的工作已确定了项目重要的方向,如工程选址、建设规模、基本的功能设想、可供参照的类似项目,做出如此决策已需要具备较充分的专业知识、投资经验、判断与决策能力,本身就是极为重要的项目管理工作。项目决策包括批复项目建议书阶段的初步决策管理,不但已被全行业视为项目全过程管理的一个阶段而且被视为非常重要的阶段。
②国内与近期的国际工程界对项目业主的定义较为宽泛,(业主被定义为“投资人或其为项目设立的法人”,而投资人就包括属投资人雏形状态的项目“发起人”/sponsor)这就解决了初步决策期项目管理的主体问题。
成功的项目离不开科学的决策包括初步的立项决策,而确定项目各项管理目标的基础因素也都来自项目的初步决策。项目管理周期向“决策阶段”的扩展就成为现代项目管理观的一项重要内容。.现代社会对工程项目管理的新需求应能促进全行业传统项目管理观念的更新,而现代项目管理观的确立又将提升项目管理行业的水准,不论从外延还是内涵上都是如此。
百益咨询拥有工程咨询、评估、勘察、设计、招标代理、造价、项目管理等专项资质20余项,平台正逐步打通工程咨询全产业链资信,借鉴国际一流咨询公司构建体系,是集综合性、专业化工程咨询平台,全过程咨询服务是以覆盖工程项目全生命周期,依托公司开发的“项目云平台实现项目精细化、全覆盖管控,将项目从决策阶段-实施阶段-运营阶段的各项管理全流程业务链整合起来,减少了工作界面,提高了项目前期及管理效率,为客户创造更多价值;能为客户提供“全过程工程咨询一站式服务”

项目服务流程

项目云平台是基于公司开展“全过程工程咨询”业务过程参与生产的要素者,为解决项目信息孤岛、碎片化管理;为甲方量身定制的信息化管控平台,应用互联网、云技术及大数据;自主投资研发,具有自主知识产权的信息化综合管理系统。
我公司开发的云平台是借鉴国际咨询公司信息化管理经验,基于项目管理各业务版块,开发组件化、功能模块化,涵盖项目全生命周期和全过程要素,适用于项目的整体全过程管控,帮助业主降本增效,合理规划使用资源,跟踪项目进度,监控项目质量安全风险,为项目组织中各不同参与者,提供权限范围内的精细化管理服务。
